热烈庆祝中部引水二期工程奢岭支线管线“第三次打压试验”圆满成功
发布时间:2021-07-07
来源:本站

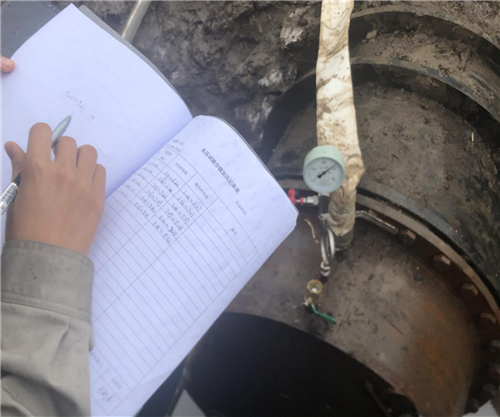

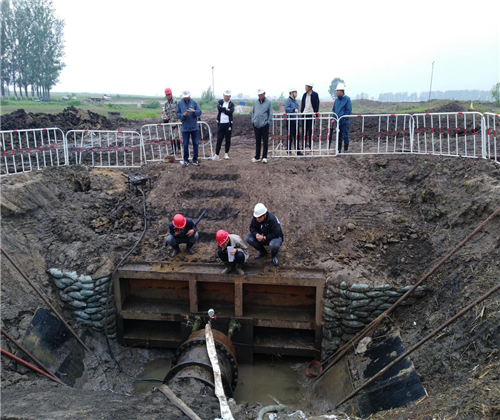

2021年7月6日上午,中部引水二期工程奢岭支线对已安装完成的DN900球墨铸铁管管线(12+577-14+358)段进行水压试验,从充水、加压、稳压到最后的泄压全过程无渗漏,满足设计及规范要求,此次水压试压达到圆满成功。
奢岭支线管道全长16.306km,目前已完成球墨铸铁管管线安装11km,完成水压试验6.381km。下一步水业公司现场管理二处将积极推进二期工程建设管理工作,一是加大对各支线征地拆迁协调力度,抢抓工程建设进度;二是严格管控二期工程建设中的进场原材料质量关;三是加强安全生产工作管理,提高安全生产的红线意识,压实安全责任;四是督促施工单位做好信访维稳工作,严禁施工单位拖欠农民工工资,为工程早日实现通水目标而努力奋斗。
供稿:水业发展公司 尹百光
